Os custos de um projeto são aceitos até a presente data e supõe-se que o trabalho futuro (EPT) seja executado no ritmo orçado. Se ONT = 600, VP = 300, EPT = 360, CR = 187,5, IDC = 1,25 e VA = 150, qual é o valor da ENT?
TCU•
Quanto à estrutura geral do guia PMBOK em sua terceira versão
e à gestão de projetos, julgue os seguintes itens.
Quando da execução de um projeto conforme o modelo PMBOK, seu gestor pode utilizar processos oriundos de cinco grupos distintos, denominados: iniciação; planejamento; monitoramento e controle; execução; e encerramento. São exemplos de características de algumas ferramentas empregadas por processos presentes em cada um desses grupos, respectivamente: basear-se no uso de opinião especializada; desenvolver simulações embasadas na técnica de Monte Carlo; atualizar contas de controle; realizar sessões de lições aprendidas; e atualizar ativos de processos organizacionais.
FCC•
As questões de números 45 a 47 referem-se ao
gerenciamento de projetos, modelo PMI (PMBOK).
O Método do Diagrama de Setas (MDS) é uma técnica aplicada
São enumeradas a seguir algumas métricas colhidas para determinado intervalo de tempo ao longo da vida de um projeto.
I - Custo orçado do trabalho previsto.
II - Custo orçado do trabalho realizado.
III - Custo real do trabalho previsto.
IV - Custo real do trabalho realizado.
A técnica de Gerenciamento de Valor Agregado - GVA (em Inglês, Earned Value Management - EVM) se baseia nas métricas
Com relação a gerência e administração de projetos, julgue os itens
subsequentes.
Os cinco grupos de processos básicos do PMBOK são: iniciando, planejando, executando, controlando e monitorando, e encerrando. Os processos se superpõem e interagem ao longo de um projeto ou fase, sendo descritos em termos de entradas, ferramentas e técnicas, e saídas.
STJ•
Acerca de processos de software, julgue os itens de 75 a
78.
Os requisitos de um sistema podem ser descrições dos serviços fornecidos ou restrições operacionais. Requisitos podem ainda ser classificados como funcionais, não funcionais, ou de domínio. A engenharia de requisitos visa compreender e definir os requisitos. Um processo de engenharia de requisitos pode envolver o estudo de viabilidade, a análise, a especificação e a validação de requisitos.

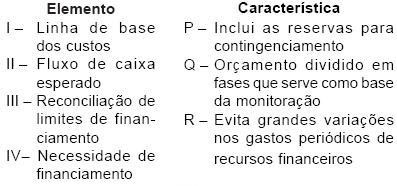

O gerenciamento de custo de um projeto é uma atividade de vital importância para garantir a viabilidade de um projeto. Essa atividade inclui várias subatividades, entre as quais podem ser destacadas duas. Primeiramente, tem-se a estimativa de custos, na qual é desenvolvida uma aproximação dos custos dos recursos necessários para terminar cada atividade do programa. Em seguida, tem-se a orçamentação, que recebe, entre outras entradas, a estimativa de custos e estabelece os parâmetros financeiros dos dispêndios e das entradas a serem realizados durante a execução do projeto. Relacione os elementos de estimativa de custos e de orçamentação da coluna da esquerda com a respectiva característica, entre as indicadas na coluna da direita.
Estão corretas as associações

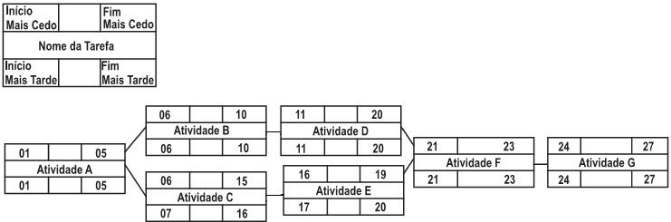

A figura mostra a sequência de atividades de um projeto.
De acordo com as informações apresentadas, quais atividades fazem parte do caminho crítico desse projeto?
STJ•
Acerca de gerenciamento de projetos, julgue os itens a seguir.
Um processo de gerenciamento da qualidade do projeto tipicamente visa garantir e controlar a qualidade. No controle da qualidade, são executadas atividades planejadas e sistemáticas visando garantir que o projeto empregará os processos necessários para atender aos requisitos. Por sua vez, a garantia da qualidade, diferentemente do controle de qualidade, monitora resultados do projeto a fim de determinar se eles estão de acordo com os padrões relevantes de qualidade e procura identificar meios para eliminar as causas de resultados que sejam insatisfatórios.
STJ•
Acerca de gerenciamento de projetos, julgue os itens a seguir.
A estimativa de custos em um projeto pode empregar diversas técnicas, por exemplo, a estimativa análoga e a estimativa paramétrica. Na estimativa paramétrica, são usados os custos de projetos anteriores para estimar os custos do projeto atual. Essa estratégia é tipicamente usada quando há uma quantidade limitada de informações sobre o projeto sendo executado. Por sua vez, a estimativa análoga utiliza uma relação estatística entre dados históricos para estimar custos.
FCC•
Sobre a Work Breakdown Structure (WBS) do PMBOK, também conhecida no Brasil como Estrutura Analítica de Trabalho (EAP), é correto afirmar:
FCC•
O presidente de uma instituição solicitou a imediata modernização na rede de computadores de seu gabinete para agilizar e dar maior segurança no trâmite das informações. Como a ordem veio do CEO, a equipe de TI após elaborar o projeto de rede, passou imediatamente a trocar todos os cabos, dispositivos e infra-estrutura. Entretanto, ao iniciarem o acoplamento dos microcomputadores existentes na nova rede, foi detectada a incompatibilidade de hardware, software e aplicativos destes com a nova tecnologia instalada. O custo estimado inicialmente foi insuficiente, porque não contemplou a troca dos desktops, dos softwares e dos aplicativos obsoletos. Não podendo obter mais verba, o gerente do projeto se demitiu.
Dentre as possibilidades de fracasso, o caso apresentado mostra, principalmente, que

Um projeto de desenvolvimento de um sistema de informação está sendo conduzido de acordo com algumas práticas do PMBOK. Com base nisso, a EAP (Estrutura Analítica do Projeto) criada deve
Um projeto executado sob contrato se encontra no processo de encerramento. Para este caso, a verificação do escopo é usada para
Considerando o corpo de conhecimento de gerenciamento de projetos, são dependências usadas no seqüenciamento de atividades, inerentes à natureza do trabalho que está sendo feito e que freqüentemente envolvem limitações físicas. Também chamadas de lógica rígida (hard logic). Trata-se das dependências
O gerenciamento dos custos do projeto inclui estimativas, orçamentos e controle de custos. Considerando-se o PMBOK, os processos de gerenciamento de custos
FCC•
O processo de definição de como conduzir as atividades de gerenciamento dos riscos de um projeto é
conhecimento que compõe o ciclo de vida de um projeto ou de um
produto, julgue os itens a seguir, com base no PMBOK, 4.ª edição.
Um dos tipos básicos de relação entre as fases de um projeto é a iterativa, em que apenas uma fase está planejada a cada momento e o planejamento da próxima é feito à medida que o trabalho avança na fase atual e nas entregas.
Processos de gerenciamento organizam e descrevem a elaboração e desenvolvimento de um projeto. Conforme o Guia PMBOK, o gerenciamento de contratos e a seleção de fornecedores são processos inclusos na área de conhecimento denominada Gerenciamento de:

Acerca de gerenciamento de projetos, assinale a opção incorreta.
